宣城市阳德路东延段(双塘-九女互通)道路建设工程 (8月1日-8月16日)建设动态

 阳德路东延段道路工程总体进展较为顺利,其中孙埠镇境内路基工程完成97%,路面工程完成65%,桥梁工程完成90%,附属工程(路侧石、路灯、中分带排水等)累计完成总工程量的85%,形成产值9800万元。

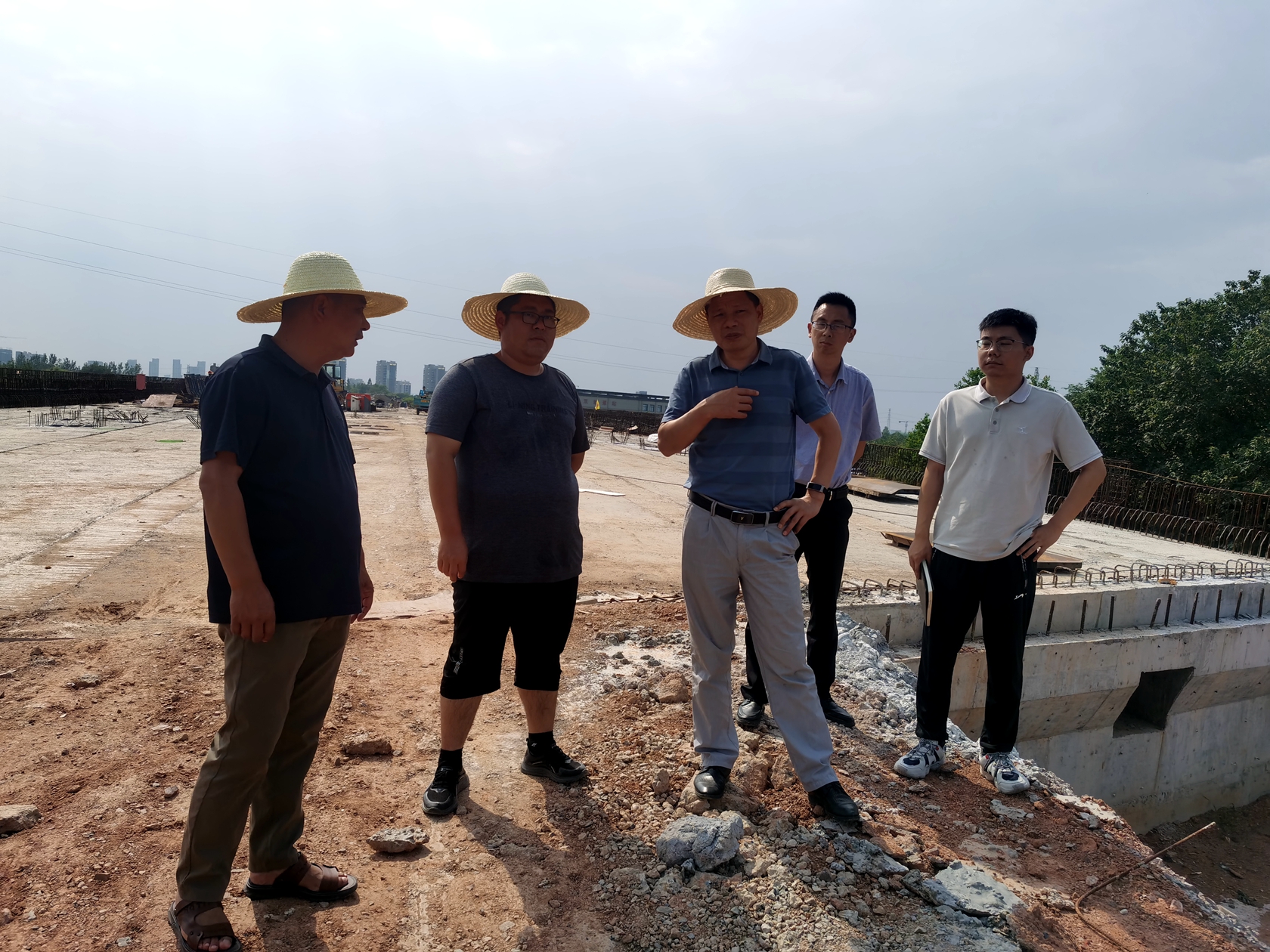

 8月16日集团公司总工程师夏东华带队调研阳德路项目施工进度情况,重点调度了沈村段征迁和杆线迁改工作,要求各参建单位利用施工“黄金期”保安全、抓质量、抢进度,梳理解决项目推进过程中的难点,力争年内完成全段主体工程。



 8月1日随着下穿九女互通段SS级钢筋混凝土护栏浇筑完成,宣通路桥组织人员对该段的中央分隔带碎石盲沟及土工格栅进行铺筑,为该段绿化带培土提供保障。

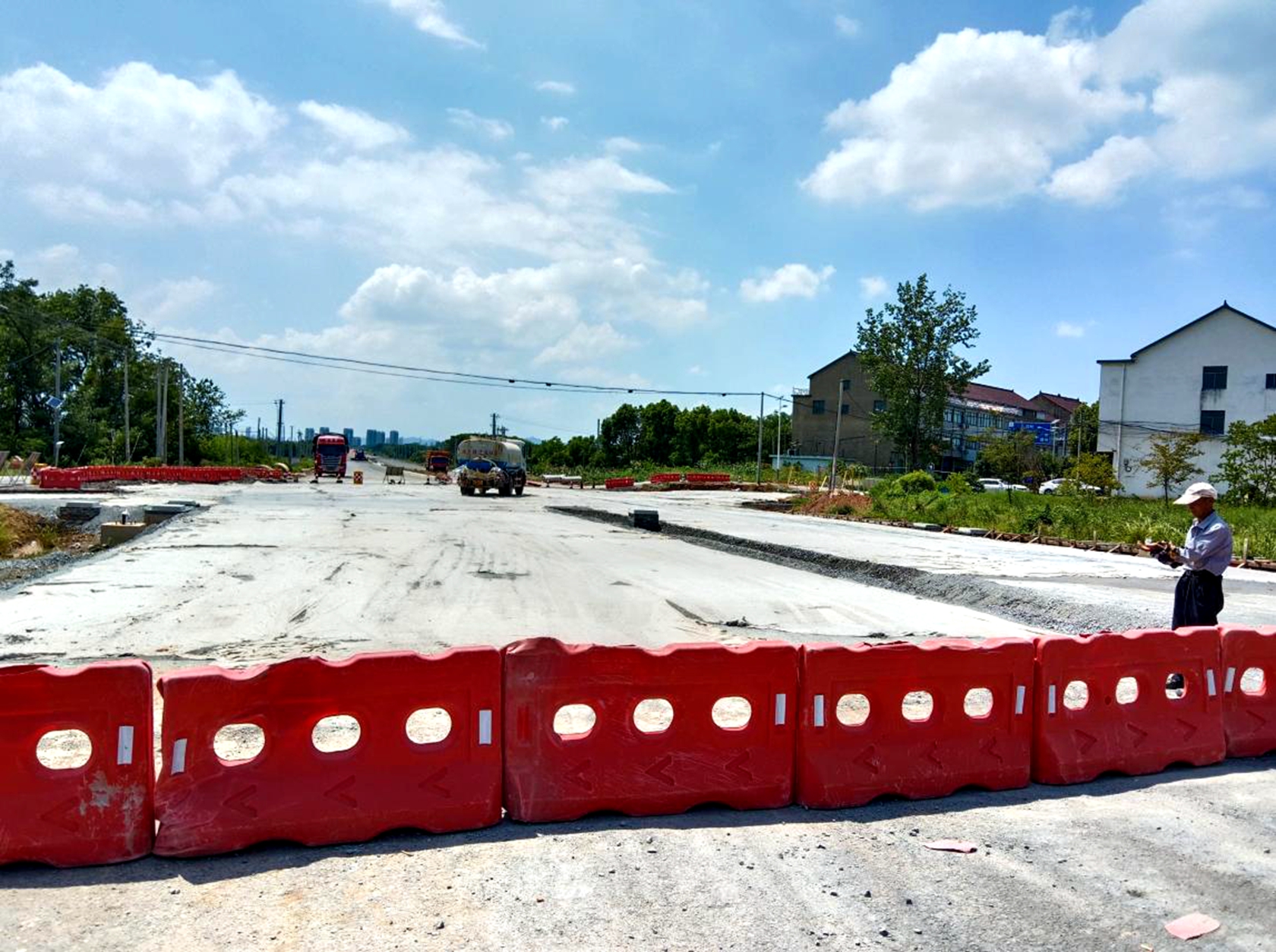

 8月2日,为尽快消除平交道口改道施工带来的安全隐患,项目办加班加点顺利完成了“新大路”平交道口水泥稳定碎石摊铺施工。



 8月3日上午,经过项目多方的共同努力,项目终点段最后一处横跨10kv高压杆线带电迁改顺利完成。

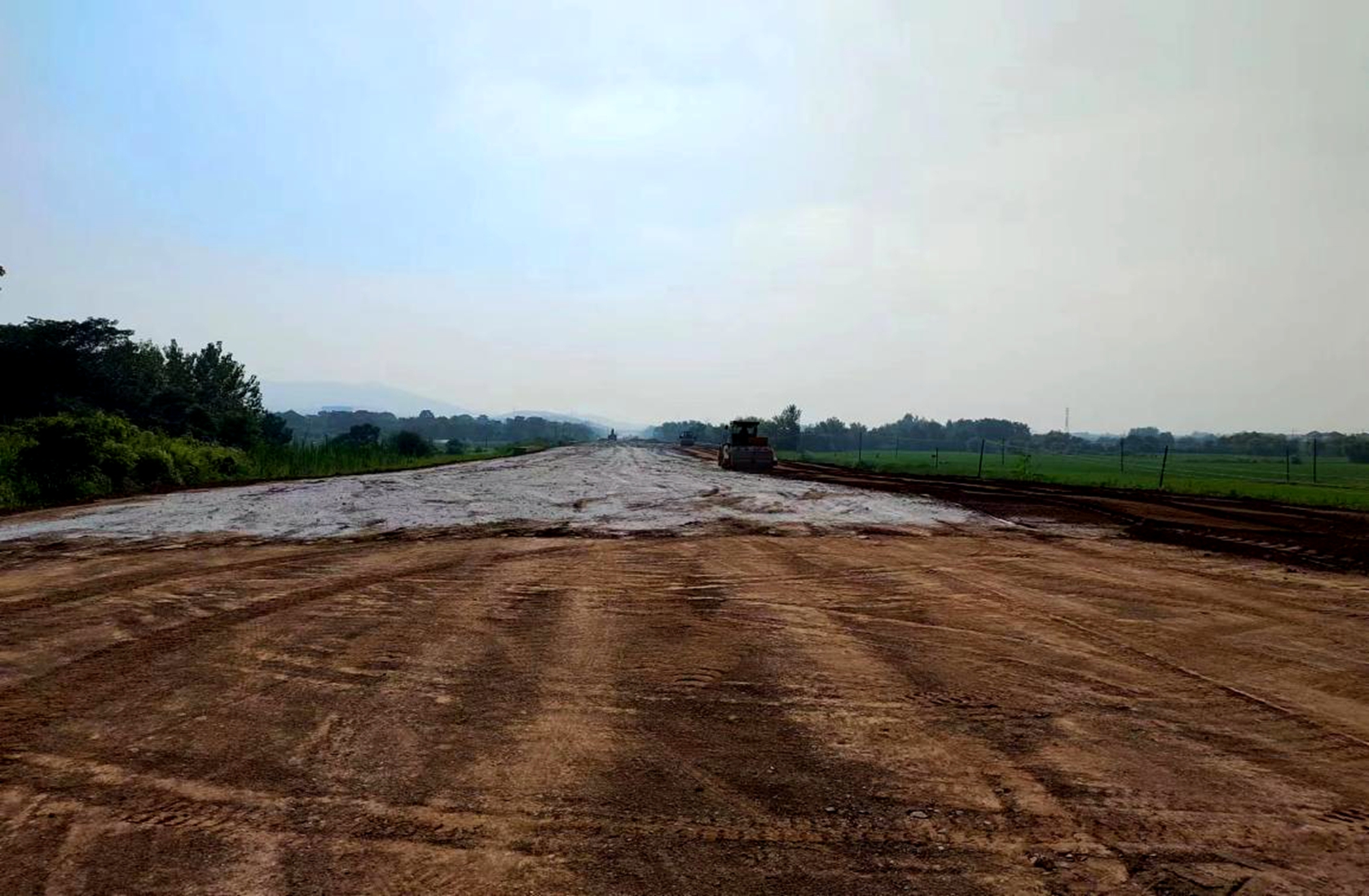

 8月5日,依据最新调整的纵断面设计方案,合理解决K4+200-K4+600段新老路搭接施工问题,项目办加班加点开展路床灰土层施工。



 8月6日,防止K1+200与K1+880处房屋因施工带来的扰动影响事宜进一步延伸,项目办及时调整思路,将不受影响段落最后一层路床灰土抢先施工完成,为后续的路面结构层施工争取时间。



 8月8日,加快推进相应专项工程工序衔接事宜,防止沥青路面二次污染带来的质量问题,抢在中面层沥青摊铺前完成了现有断面中央分隔带绿化培土。

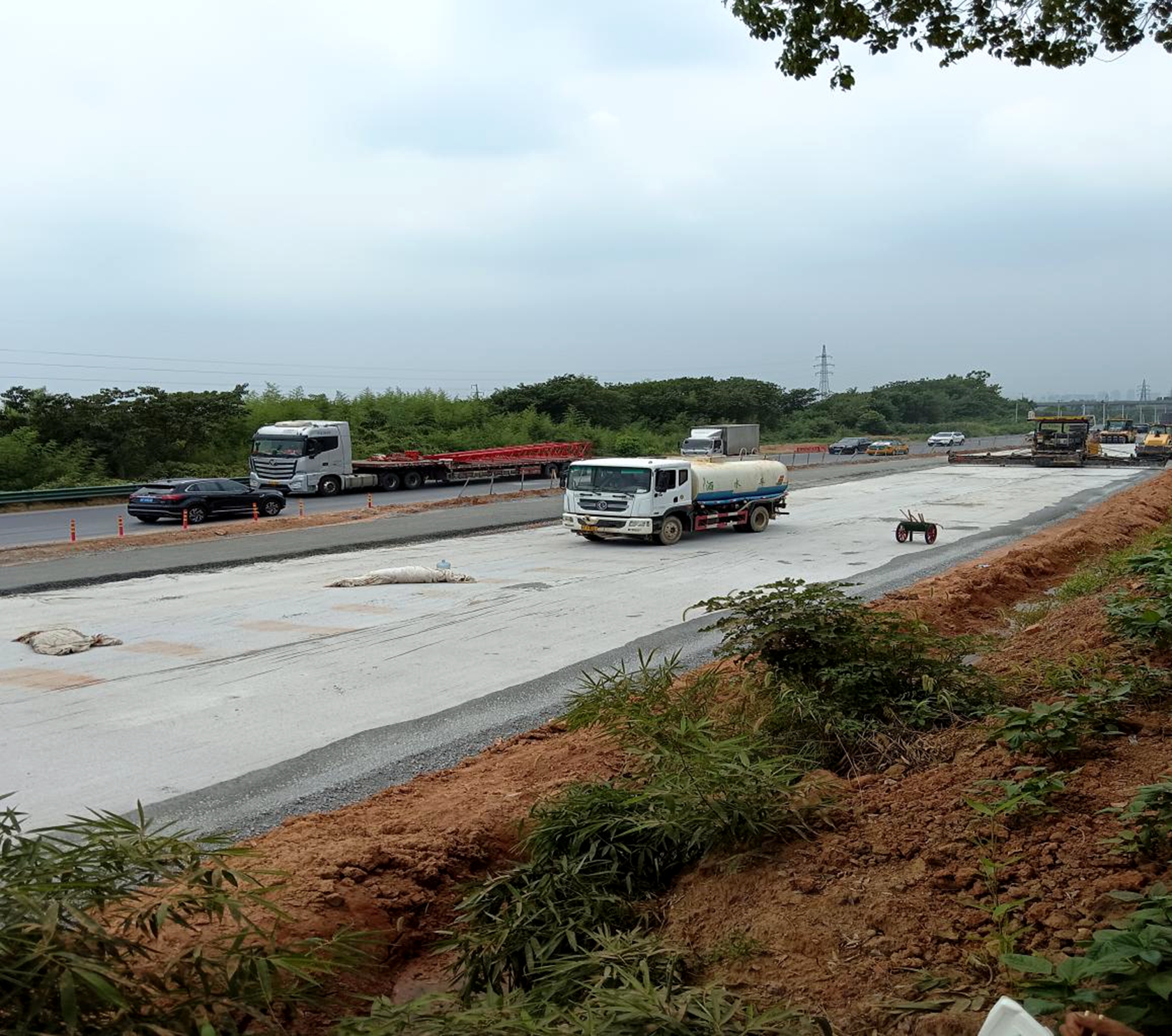

 8月10日,人机涵至标尾段底层沥青混凝土摊铺完成,标志着施工过程中原先存在的多处矛盾点顺利突破解决。



 8月11日下午在集团公司四楼会议室,总工程师夏东华主持召开阳德路东延段项目融资洽谈会,集团副总马钊华出席会议,集团投资部、市农发行及阳德路项目管理,相关负责人参加会议。

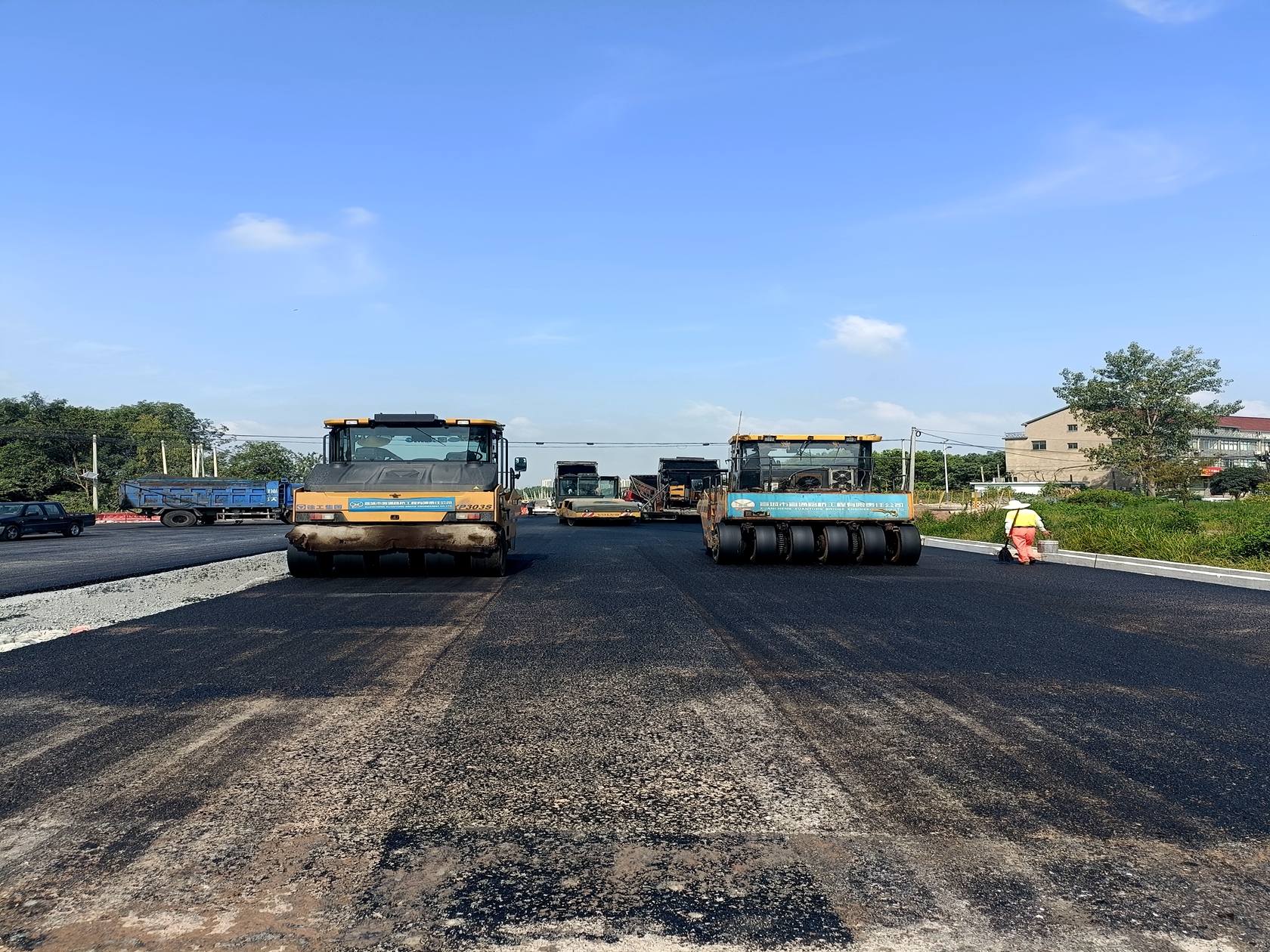

 8月12日,K4+550处右幅与老路衔接段第一层水泥稳定碎石摊铺完成。



 8月13日,K4+550处左幅与老路衔接段第一层水泥稳定碎石摊铺完成。

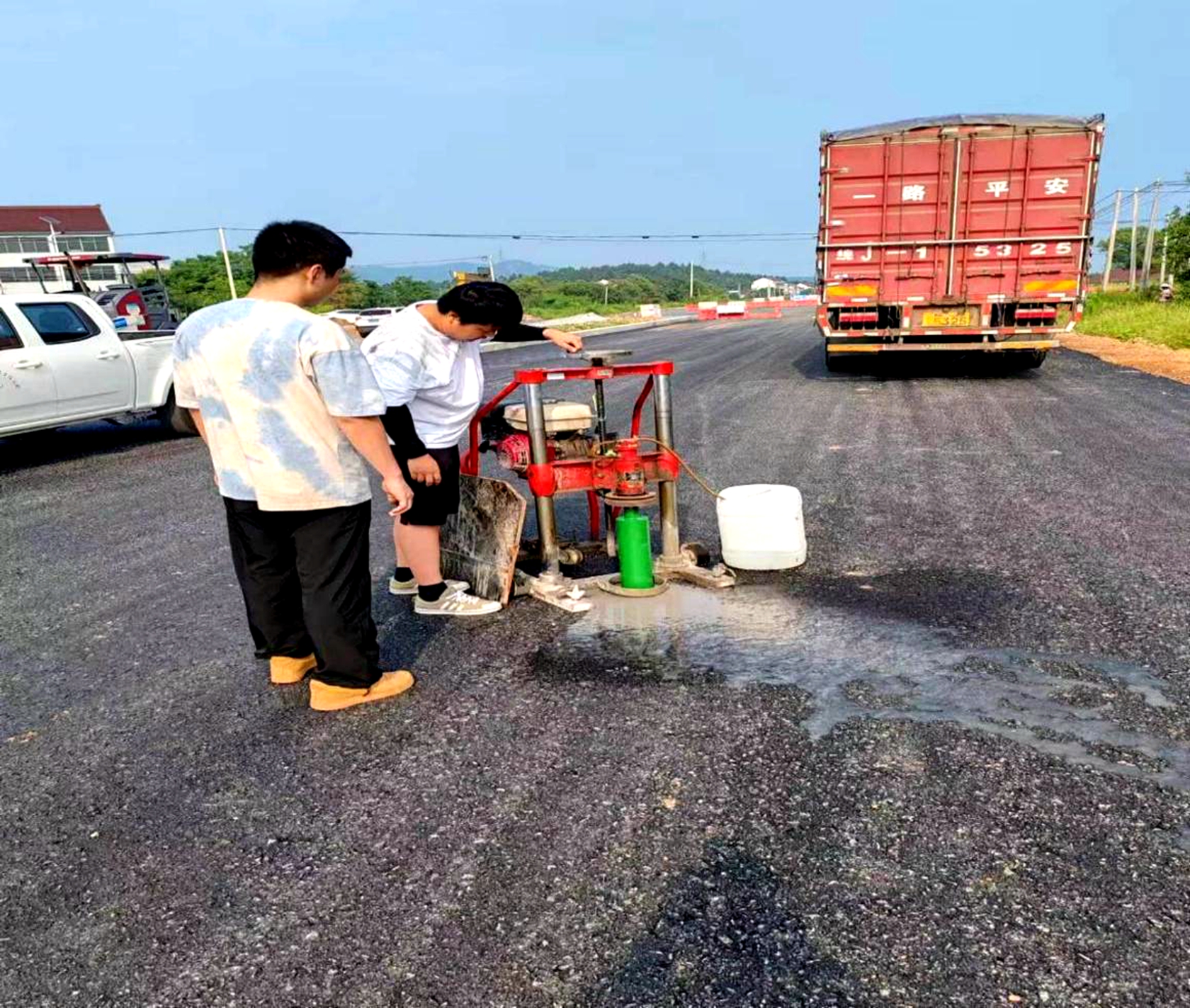

 8月14日,项目总监办组织技术人员对底层沥青摊铺段现场取芯检测。
